Dziennik Budowy, stan na 12 lipca 2019 roku.

2019.07.12 r.

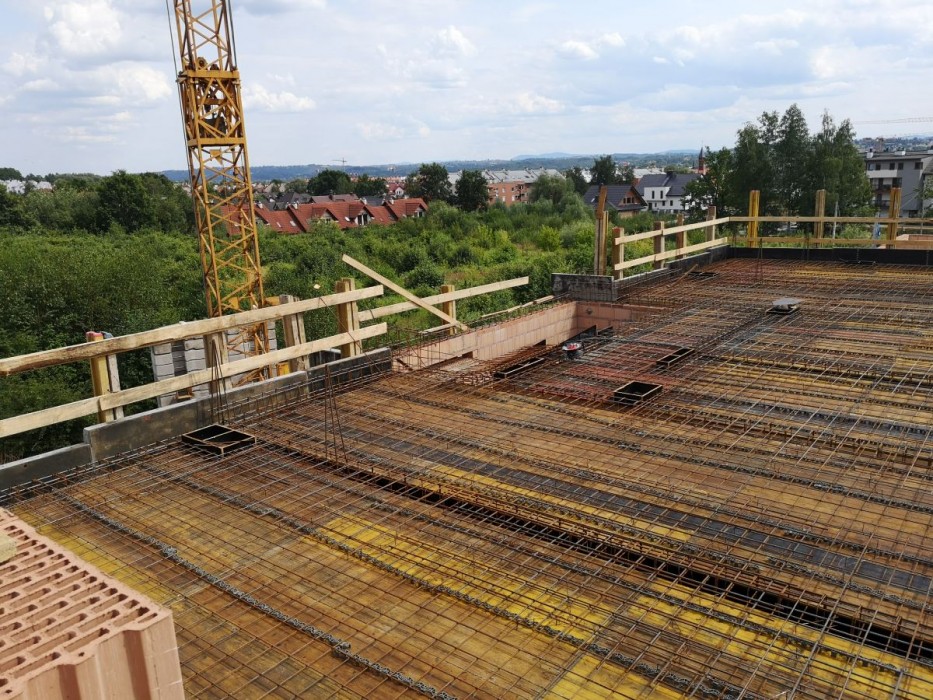

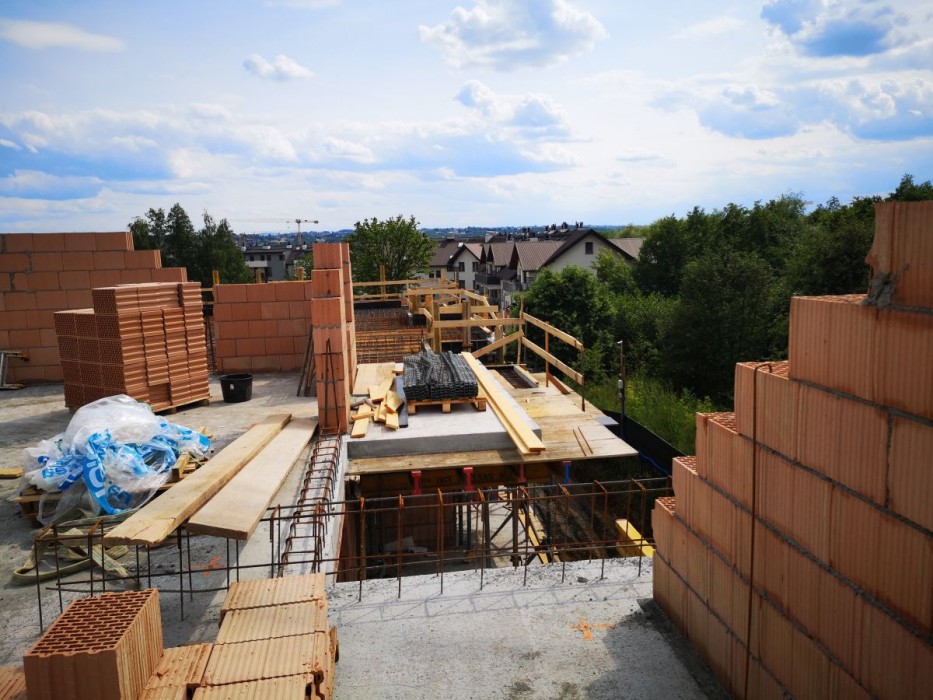

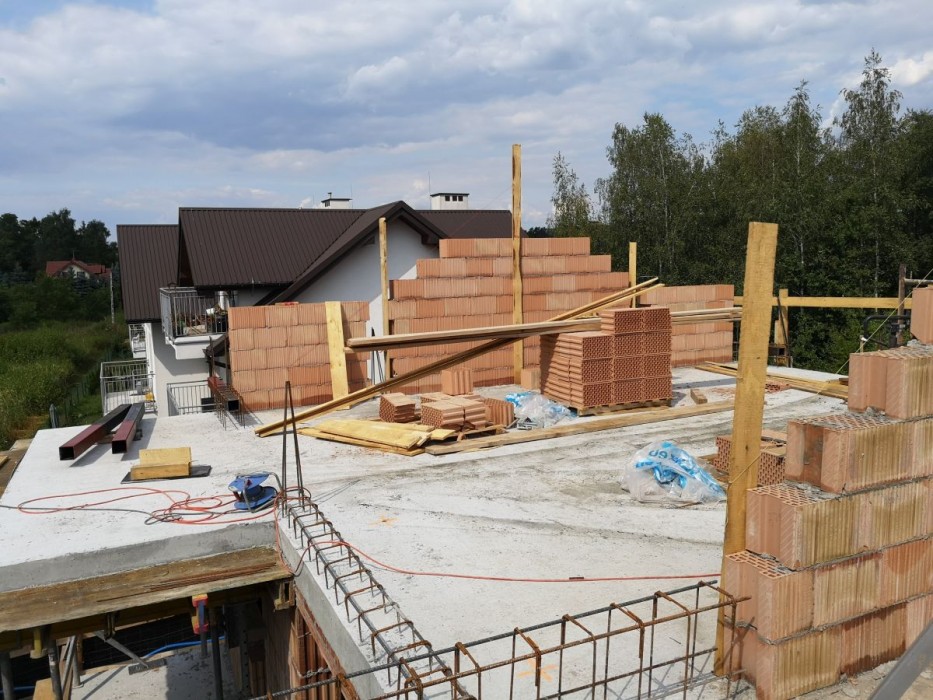

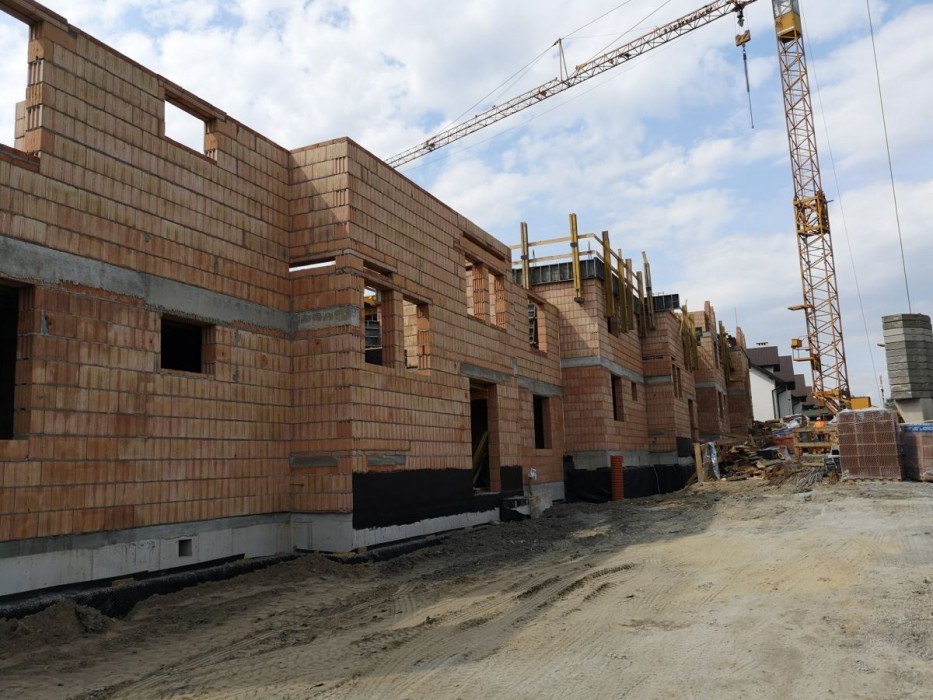

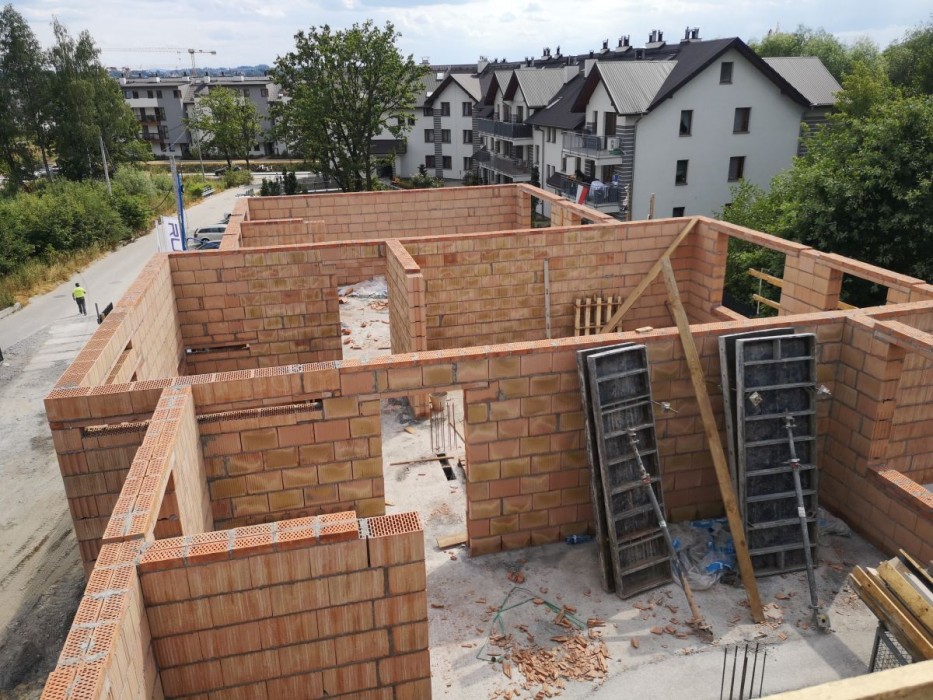

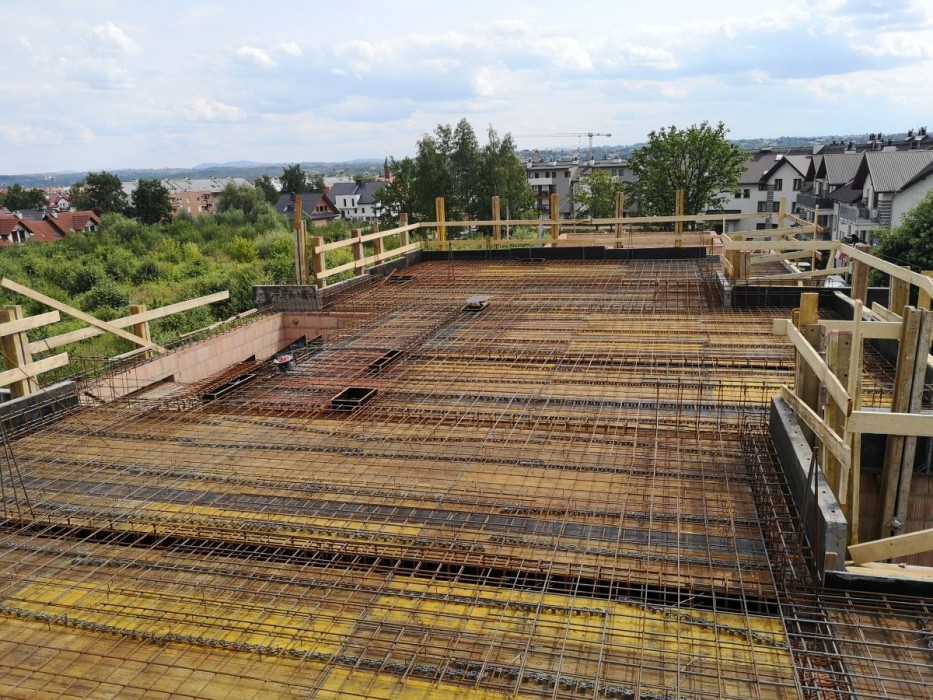

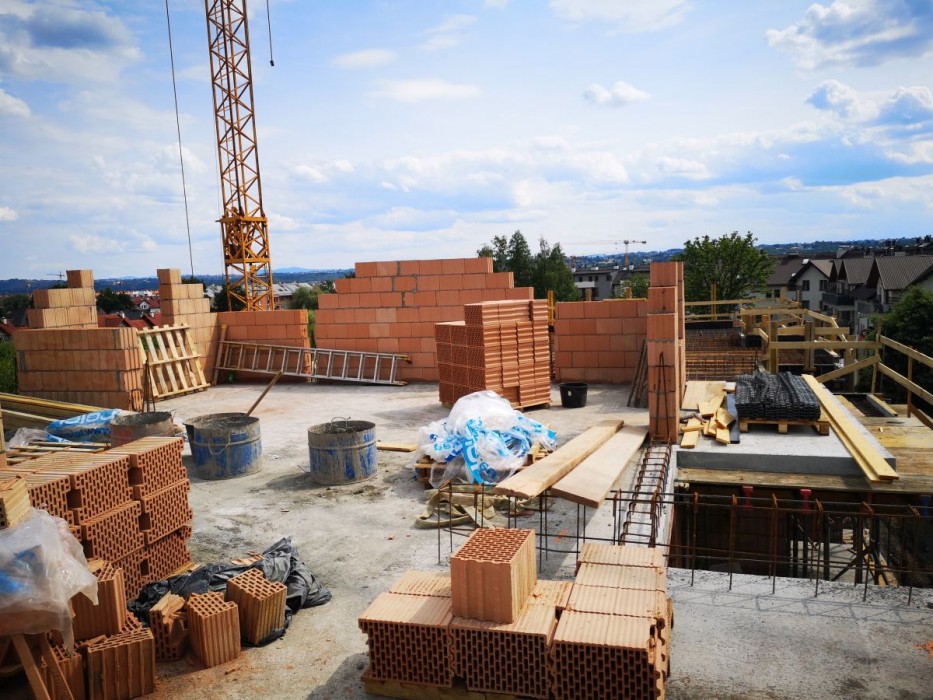

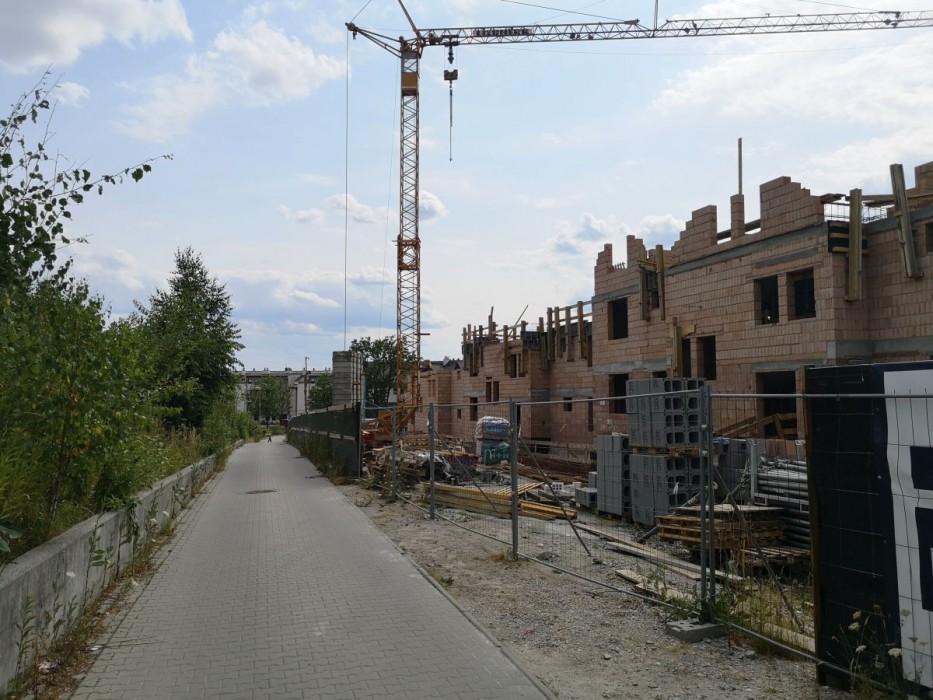

W minionych 3 tygodniach wylano strop nad parterem klatki A, zakończono murowanie ścian zewnętrznych we wszystkich segmentach, w klatce C wylano strop nad I piętrem i rozpoczęto murowanie ścian II piętra. W klatce B trwa wykonywanie zbrojenia i w następnym tygodniu planowane jest betonowanie stropu.

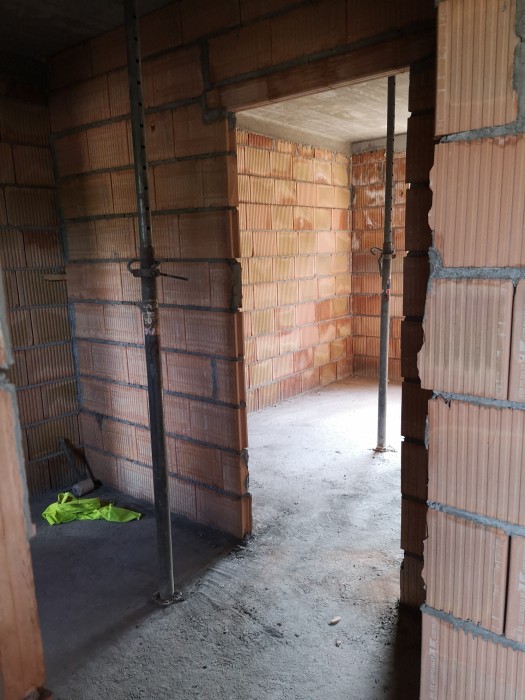

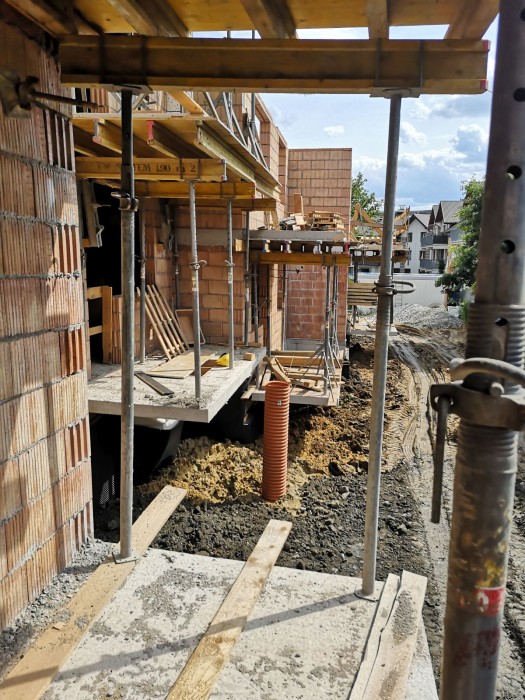

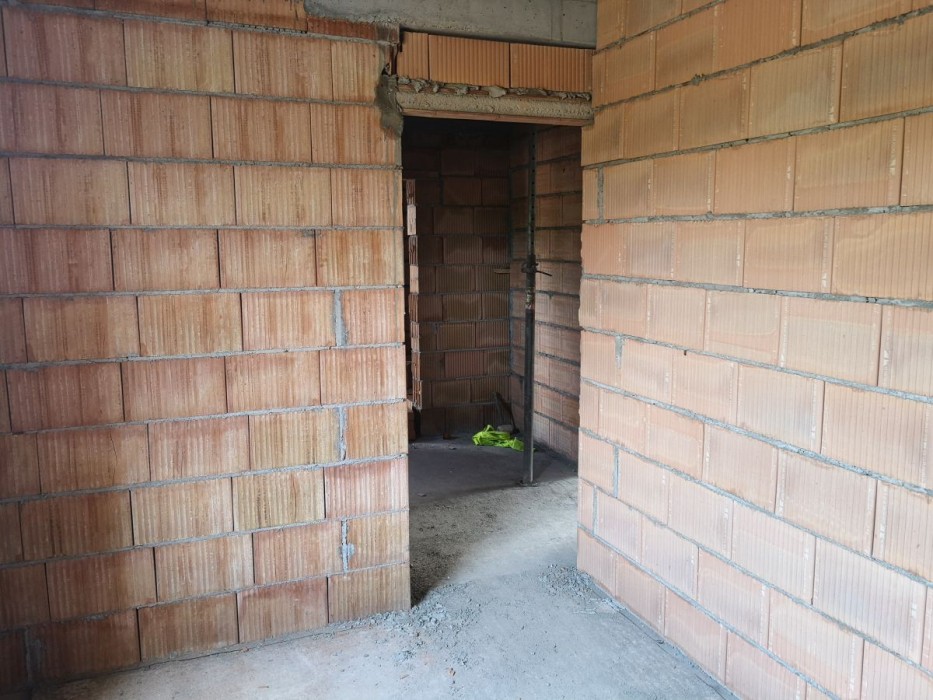

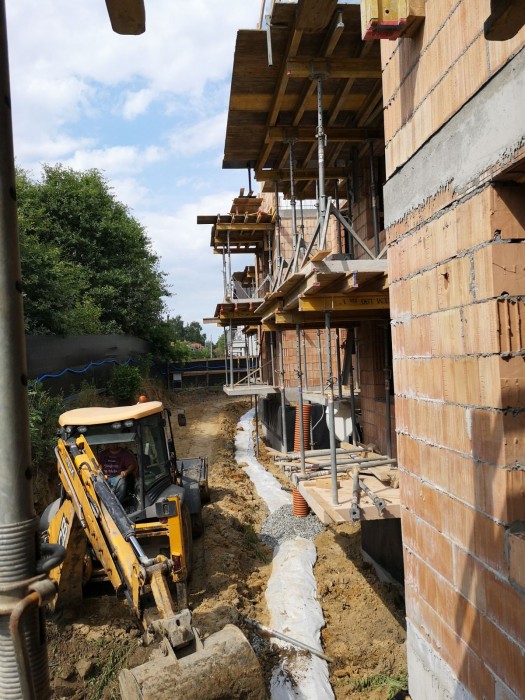

Rozpoczęto również zasypy wokół budynku. Trwa murowanie ścian działowych w mieszkaniach.
